Teil von Beratungsauftrag steuern: Von der Ausschreibung bis zur Abnahme
Wie steuert man ein Beratungsprojekt mit Meilensteinen und Budget?
Beratungsprojekt steuern: Kick off, Statusampel, Earned Value, Budgetkontrolle und Abnahmeprotokoll, mit Beispielbudgets und Fristen je Projektphase.
Das Wichtigste auf einen Blick
- Etappenziele mit Termin, Ergebnisartefakt und Verantwortlichem schriftlich vereinbaren.
- Statusberichte alle zwei Wochen, Lenkungskreis mindestens einmal im Monat.
- Budget über geplante Kosten, Istkosten und Fertigstellungsgrad steuern, nicht nur über Rechnungen.
- Abnahme nur mit Protokoll und dokumentierter Rechnungsprüfung.
Projektstart und Kick off in fünf Schritten
Der Projektstart entscheidet über den weiteren Verlauf. Fünf Schritte sichern Auftrag, Rollen und Berichtsweg.

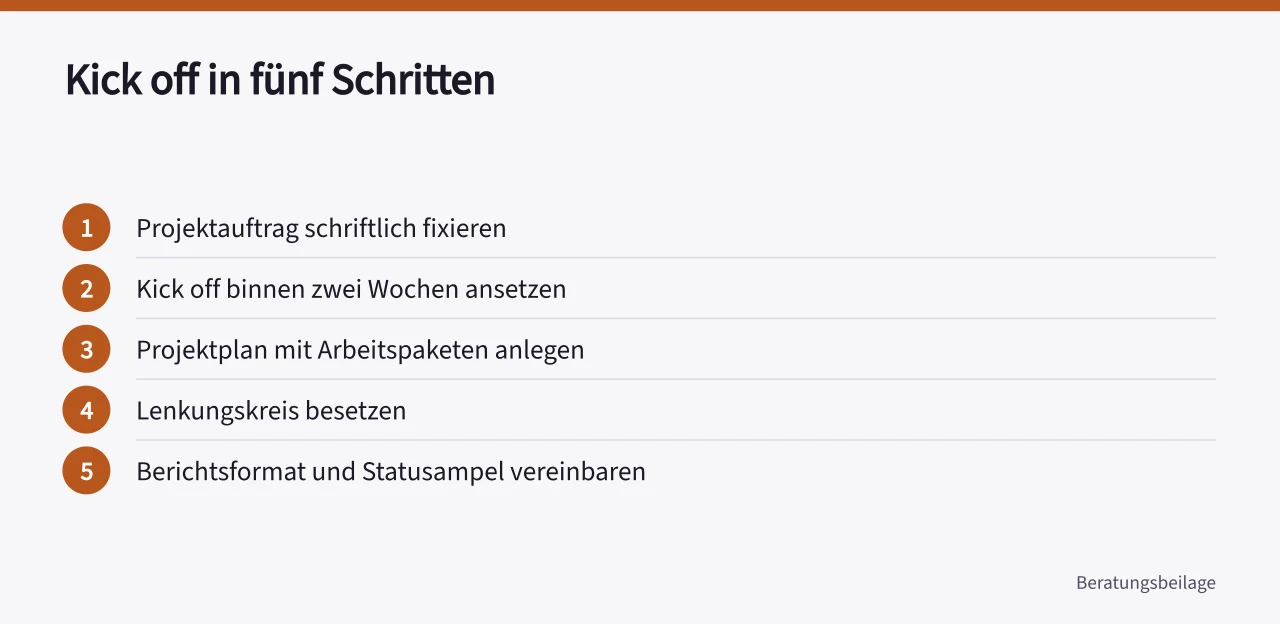

Kick off in fünf Schritten
- Projektauftrag schriftlich fixieren
- Kick off binnen zwei Wochen ansetzen
- Projektplan mit Arbeitspaketen anlegen
- Lenkungskreis besetzen
- Berichtsformat und Statusampel vereinbaren
Klären Sie vor dem Kick off, welche Entscheidungen das Beratungsteam selbst treffen darf und welche dem Auftraggeber vorbehalten sind. Diese Trennung verhindert Verzögerungen im Ablauf.
Die fünf Schritte:
- Auftrag und Zielbild fixieren. VerantwortlichAuftraggeber. Ergebnis: Projektauftrag.
- Erfolgskriterien und Messgrößen festlegen. VerantwortlichLenkungskreis. Ergebnis: Messgrößenblatt.
- Rollen und Entscheidungsbefugnisse klären. VerantwortlichProjektleitung. Ergebnis: Rollenmatrix.
- Berichtsweg und Eskalation vereinbaren. VerantwortlichProjektleitung. Ergebnis: Berichtsformat.
- Budget und Zahlungsplan bestätigen. VerantwortlichAuftraggeber. Ergebnis: Budgetfreigabe.
Beispiel: Etappenplan für ein Projekt mit 16 Wochen Laufzeit
Projektstart und Kick off
| Etappenziel | Termin | Ergebnisartefakt | Verantwortlich |
|---|---|---|---|
| Kick off | Woche 1 | Projektauftrag | Auftraggeber |
| Analyse abgeschlossen | Woche 4 | Ist-Analyse | Projektleitung |
| Konzept freigegeben | Woche 8 | Zielbild | Lenkungskreis |
| Pilot abgeschlossen | Woche 12 | Pilotbericht | Beratungsteam |
| Abnahme | Woche 16 | Abnahmeprotokoll | Auftraggeber |
Alle Termine sind Beispiele und werden im Projektauftrag festgelegt.
Statusberichte, Statusampel und Lenkungskreis
Ein Statusbericht folgt einem festen Muster: Fortschritt gegen Plan, offene Entscheidungen, Risiken, Budgetverbrauch, nächste Schritte.
Regeln für die Statusampel
Wie ist der Projektstatus?
Grün -> Termine und Kosten im Plan
Gelb -> Abweichung über fünf Prozent, Gegenmaßnahme benannt
Die Statusampel nutzt feste Schwellen:
| Ampel | Kriterium |
|---|---|
| Grün | Termin- und Budgetabweichung unter 5 Prozent, keine überfällige Entscheidung. |
| Gelb | Abweichung 5 bis 10 Prozent oder eine offene Entscheidung überfällig. |
| Rot | Abweichung über 10 Prozent, zwei oder mehr überfällige Entscheidungen oder Abnahmerisiko. |
Die Schwellen sind typische Vorgaben; der Lenkungskreis kann sie anpassen.
Der Lenkungskreis tagt monatlich und entscheidet über Nachträge, Umfangänderungen und Personalwechsel im Team. Jede Entscheidung wird protokolliert, mit Datum, Betrag und Verantwortlichem. Ohne Protokoll fehlt später die Grundlage für die Rechnungsprüfung.
Halten Sie Statusberichte auf einer Seite. Kennzahlen oben, Text darunter, Anhänge nur bei Bedarf. Ein Bericht, der niemand liest, kostet Zeit und liefert keine Steuerung. Notieren Sie jede offene Entscheidung mit Frist und Verantwortlichem.
Budgetkontrolle mit Earned Value und Rechnungsprüfung
Steuern Sie über drei Werte: geplante Kosten bis heute, tatsächliche Kosten bis heute und den Wert der fertiggestellten Arbeitspakete. Aus diesen Werten entsteht der Kostenindex. Der zeigt, ob das Restbudget reicht.
Formelbox:
Budgetkontrolle mit Earned Value
- CPI
- Fertigstellungswert geteilt durch Istkosten
- Prognose
- Budget geteilt durch CPI
- Restbudget
- Budget minus Prognose
Vereinbaren Sie Obergrenzen je Arbeitspaket. Überschreitet ein Paket seine Obergrenze um mehr als zehn Prozent, stoppt die Bearbeitung bis zur Entscheidung des Lenkungskreises.
Prüfen Sie jede Rechnung gegen Projektplan, Stundennachweise und vereinbarte Tagessätze, und zwar innerhalb von zwei bis vier Wochen nach Eingang. Die Statistik des Statistischen Bundesamts zu Dienstleistungen liefert Konjunkturdaten, keine Beratungshonorare. Maßgeblich bleiben Ihre vereinbarten Tagessätze und Stundennachweise.
Beispielrechnung: Budgets und Bruttovolumen bei 19 Prozent Umsatzsteuer.
Budgetkontrolle mit Earned Value
| Beispielprojekt | Budget netto | Umsatzsteuer 19 Prozent | Bruttovolumen |
|---|---|---|---|
| Strategieprojekt, zwölf Wochen | 30.000 Euro | 5.700 Euro | 35.700 Euro |
| Prozessberatung, zwei Fachbereiche | 80.000 Euro | 15.200 Euro | 95.200 Euro |
| Technikberatung, Schnittstellenanalyse | 150.000 Euro | 28.500 Euro | 178.500 Euro |
| Transformationsprogramm, zwölf Monate | 300.000 Euro | 57.000 Euro | 357.000 Euro |
Alle Beträge sind Beispielrechnungen, keine Marktpreise.
Rechenbeispiel: Kostenprognose nach acht Wochen
Beispielrechnung: Budget 120.000 Euro netto, Laufzeit 16 Wochen. Nach acht Wochen liegen die geplanten Kosten bei 60.000 Euro, die Istkosten bei 54.000 Euro, der Fertigstellungswert bei 48.000 Euro. Der Kostenindex beträgt 48.000 geteilt durch 54.000, also 0,89. Die Prognose lautet 120.000 geteilt durch 0,89, also 134.831 Euro netto. Es droht eine Überschreitung von 14.831 Euro netto.
Reagieren Sie früh: zwei Arbeitspakete verschieben, ein Paket streichen oder den Lenkungskreis über eine Budgeterhöhung entscheiden lassen. Warten Sie nicht auf die Schlussrechnung.
Abnahme, Rechnungsprüfung und Abschluss
Planen Sie die Abnahme vier Wochen vor Projektende ein. Der Auftraggeber prüft das Ergebnis innerhalb von zwei bis vier Wochen und dokumentiert das Ergebnis im Abnahmeprotokoll. Das Protokoll nennt Abnahmedatum, geprüfte Ergebnisartefakte, offene Restpunkte und Nachbesserungsfristen.
Vereinbaren Sie Nachbesserungen mit Frist von zwei bis vier Wochen. Bleiben Restpunkte danach offen, drohen Einbehalte.
Bei öffentlichen Auftraggebern gelten zusätzlich die Verfahrensregeln der Verordnung über die Vergabe öffentlicher Aufträge. Sie decken den Weg von der Ausschreibung bis zur Abnahme ab.
Nach der Abnahme folgt die Rechnungsprüfung wie oben beschrieben. Erst danach die Freigabe der Schlussrechnung. Ein Abschlussbericht mit Soll-Ist-Vergleich hilft beim nächsten Projekt.
Häufige Fragen
Wie oft sollte ein Statusbericht erscheinen?
Alle zwei Wochen, in kritischen Phasen wöchentlich.
Wer entscheidet über Nachträge?
Der Lenkungskreis, solange die Summe innerhalb seiner festgelegten Befugnis liegt. Darüber entscheidet die Geschäftsführung.
Was gehört in ein Abnahmeprotokoll?
Datum, geprüfte Ergebnisartefakte, offene Restpunkte, Fristen für Nachbesserungen und die Unterschrift beider Seiten.
Wie setze ich ein Budget für ein Beratungsprojekt an?
Beispielrechnungen liegen zwischen 30.000 Euro netto und 300.000 Euro netto zzgl. 19 Prozent Umsatzsteuer. Größenklassen vergleichbarer Unternehmen listet die Unternehmensstatistik des Statistischen Bundesamts.
